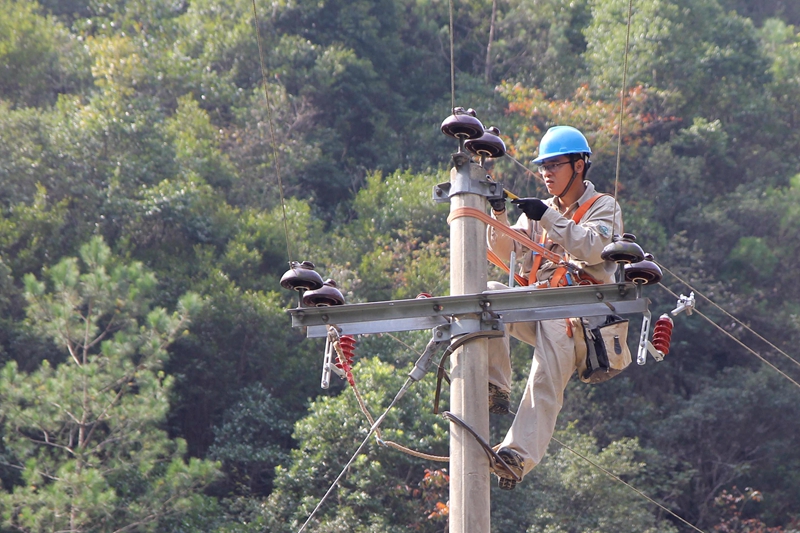

10月9日,国网政和供电公司组织30余名施工人员深入10千伏岭锦线进行综合检修工作,该公司本着“一停多用”原则分组分区域对线路进行更换电杆、安装三遥开关、设备检修、登杆检查、线路消缺等工作,为电网安全稳定运行提供可靠保障。 上午7时许,30余名施工人员在负责人的调配下,分为数个小组分头开始作业。在现场,施工人员忙碌着立杆架线、安装三遥开关、更换绝缘导线、安装避雷器、更换老旧刀闸等并及时沟通互相配合。虽然天已微凉,但大伙的衣服渐被汗水浸湿。经过7个多小时的努力,当天共安装避雷器39组、更换绝缘导线800米、迁移电杆4根、安装三遥开关5组、及时发现隐患点4处并进行消缺处理。 据了解,下阶段公司将配合着秋季大检查对辖区内各个线路检修消缺,进一步提高线路的健康水平,保障线路的安全可靠运行。 (徐李清) |
